- 쿠웨이트의 36km급 해상교량 셰이크 자베르 코즈웨이는 50도 폭염과 해상 환경을 극복하고자 바다가 아닌 육지 공장에서 상판을 제작했습니다.
- 길이 60m, 무게 최대 1,800톤에 달하는 대형 콘크리트 상판 약 1,000개를 육지에서 완성한 후 해상 크레인으로 거치하는 FSLM 공법을 적용했습니다.
- 역발상 공법을 통해 공기 단축과 구조적 품질을 동시에 확보하며 이동 시간을 1시간 10분에서 20분으로 단축했습니다.

쿠웨이트만을 가로지르는 셰이크 자베르 코즈웨이는 해상 구간만 27.5km, 총연장 36km가 넘는 초대형 해상교량입니다. 광화문에서 수원까지에 달하는 거리를 바다 위로 연결한 이 거대한 구조물은 바다 위에서 직접 콘크리트를 부어 만든 다리가 아닙니다. 극한의 기후와 해상 환경을 극복하기 위해 육지 전용 공장에서 초대형 상판을 규격화해 찍어낸 뒤 해상 교각 위에 얹는 공학적 역발상으로 완성되었습니다.
왜 이 공법의 개념이 중요한가: 극한의 환경과 66개월의 딜레마
해상 교량 공사는 일반적으로 바다에 기초 말뚝과 교각을 세운 뒤 현장에서 거푸집을 짜고 콘크리트를 타설해 양생하는 과정을 수백 번 반복합니다. 하지만 쿠웨이트만은 다리를 짓기에 최악의 조건을 갖춘 환경이었습니다.

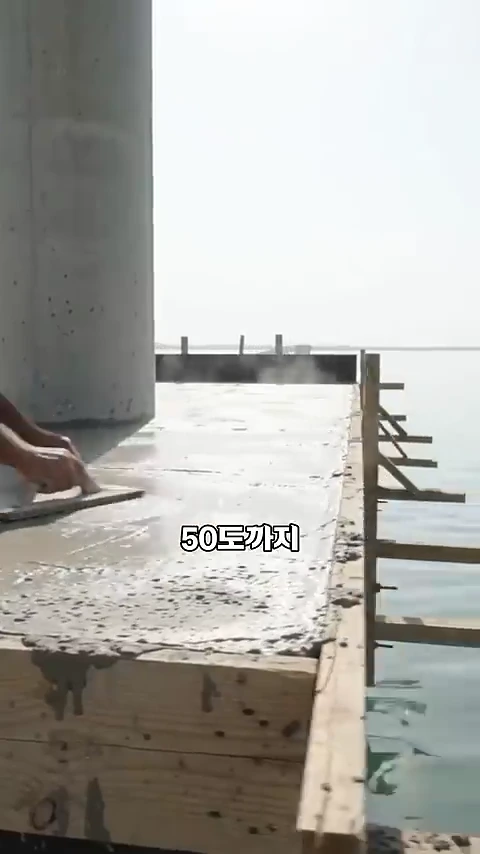

여름철 50도에 육박하는 살인적인 폭염은 현장 타설 방식으로는 도저히 공기를 맞출 수 없는 난제였습니다.
여름철 기온이 50도까지 치솟는 폭염 속에서 해수의 염분과 파도, 바람에 노출된 채 바다 위에서 수년간 타설과 검사를 반복하면 구조물의 균일한 품질을 확보하기 어렵습니다. 공사 방식 또한 설계와 시공을 동시에 진행하는 패스트트랙(Fast-track) 66개월 공기였기 때문에, 바다 위에 수많은 작업선과 인력을 투입해 순차 타설하는 전통 방식으로는 공기와 안전을 모두 놓칠 수밖에 없었습니다.
FSLM 공법의 명확한 정의: '현장 타설'이 아닌 '전경간 일괄 가설'
이러한 난관을 돌파하기 위해 적용된 핵심 기술이 바로 FSLM(Full Span Launching Method, 전경간 가설공법)입니다.

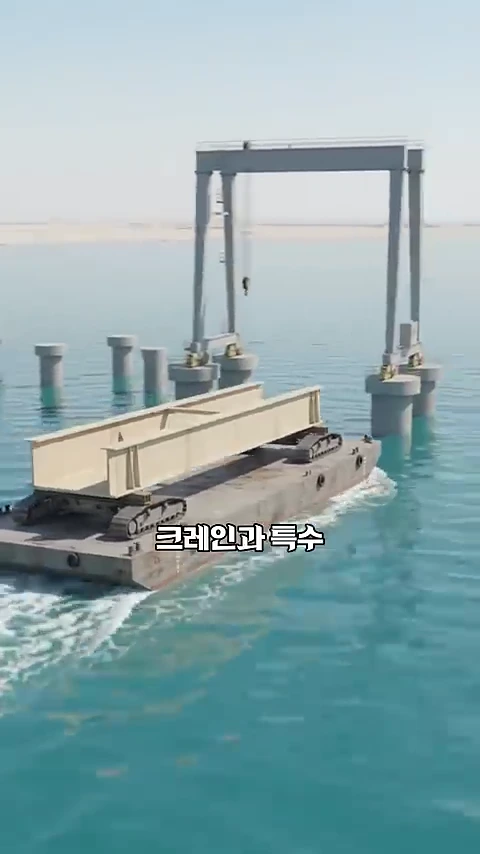

육지에서 미리 찍어낸 거대한 상판을 특수 바지선에 실어 해상 교각 위로 옮기는 현장입니다.
FSLM은 교량 상판(거더)을 작은 조각으로 나누어 현장에서 조립하거나 바다 위에서 타설하지 않고, 교각과 교각 사이를 잇는 60m 상판 한 칸 전체를 육지 제작장에서 완제품으로 제작한 뒤 해상으로 운반해 통째로 거치하는 공법입니다. 해상 건설 현장을 육상의 '부재 제작 공장'과 바다의 '단순 거치 작업장'으로 완전히 이원화한 시스템입니다.
흔히 혼동하는 지점: 일반 프리캐스트와 FSLM의 차이
FSLM을 일반적인 콘크리트 프리캐스트 조립 공법과 같다고 생각하기 쉽습니다. 그러나 핵심적인 차이는 부재의 일체성과 운용 규모에 있습니다.
통상적인 프리캐스트 공법(FCM 등 세그먼트 공법)은 수 미터 단위의 작은 콘크리트 블록을 이어 붙여 현장에서 긴장재로 당겨 결합합니다. 반면 셰이크 자베르 코즈웨이에 적용된 FSLM은 길이 60m, 폭 17m, 높이 4m에 달하는 거대한 콘크리트 박스를 이음매 없는 단일 부재로 제작했습니다. 최대 1,800톤, 승용차 1,000대 무게에 육박하는 단일 상판을 이틀에 하나꼴로 약 1,000개 제작해 해상 크레인으로 들어 올린 대규모 일괄 제작·가설은 세계 토목 역사에서도 유례를 찾기 힘든 시도였습니다.
현장 적용과 구조적 성과: 바다의 위험을 지우고 품질을 얻다
육지 제작장에서 통제된 온습도 아래 고품질 콘크리트 상판을 대량 생산하는 동안, 해상에서는 수심 33~60m 깊이의 말뚝 기초와 기둥 시공에 집중했습니다.

선박이 통행하는 항로 위에는 케이블로 상판을 지지하는 사장교 구간을 배치해 안전한 뱃길을 확보했습니다.

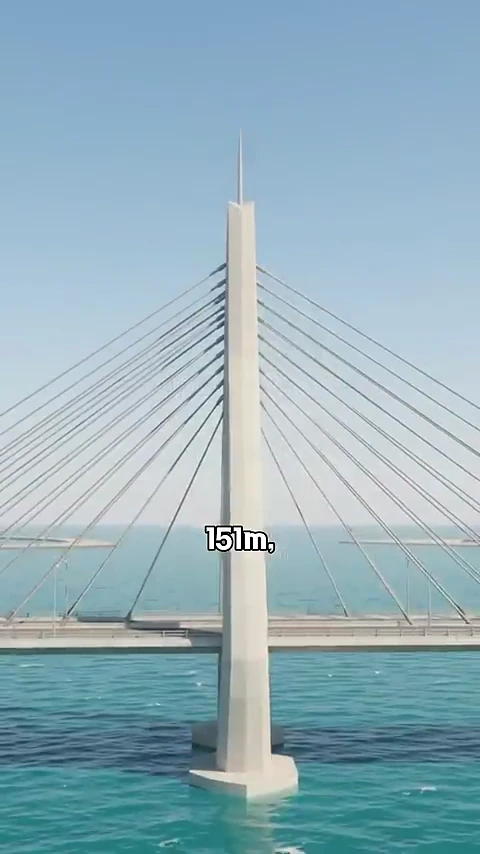

완성된 상판은 특수 바지선과 해상 크레인을 통해 교각 위에 정확히 안착되었습니다. 설계를 맡은 시스트라(SYSTRA)의 설명에 따르면, 해상 고위험 작업을 최소화함으로써 현장 안전사고 위험을 극적으로 낮췄을 뿐만 아니라 해양 생태계에 미치는 부유토 및 콘크리트 잔여물 영향도 크게 줄였습니다. 아울러 주요 항로 구간에는 50층 아파트 높이인 151m 주탑의 사장교(길이 340m, 항로 폭 120m, 형하고 23m)를 세우고, 관리본부와 변전 시설을 갖춘 대형 인공섬 2개를 조성해 장기 유지보수 체계까지 완비했습니다.
메가 프로젝트 해석의 관점: 인프라 기술과 도시 계획의 시차
FSLM 공법을 통해 2019년 5월 완공된 이 교량은 쿠웨이트 시티에서 북부 수비아(Subiyah) 지역까지 1시간 10분 이상 걸리던 이동 시간을 단 20분으로 단축했습니다. 도화 링크(12km)를 포함해 총 48.5km의 거대한 연결망을 구축한 공학적 성과였습니다.
다만 대형 인프라 프로젝트를 해석할 때 주목해야 할 점은 인프라와 도시 완성 사이의 물리적 시차입니다. 70만 명 수용을 목표로 서울 면적의 40%(250㎢) 규모로 추진 중인 배후 신도시 '실크시티'의 마스터플랜 완료 시점은 2040년입니다. 현재 교량 건너편은 발전소와 항만 시설 중심의 초기 개발 단계에 머물러 있어, 완성된 초장대 교량이 미래의 도시를 기다리는 구조입니다. 자연의 한계를 역발상 기술로 극복해 인프라를 먼저 개통한 뒤 배후 개발을 유도하는 중동형 메가 인프라 개발의 대표적 사례로 평가할 수 있습니다.
FAQ
FSLM 공법과 일반 조립식 교량 공법의 가장 큰 차이점은 무엇인가요?
일반 프리캐스트 조립 공법은 작은 세그먼트 블록들을 현장에서 이어 붙이는 방식이지만, FSLM(전경간 가설공법)은 60m에 달하는 교각 사이 상판 전체(최대 1,800톤)를 육지 공장에서 통째로 단일 제작해 바다 위 교각에 한 번에 거치한다는 점에서 품질 안정성과 시공 속도에서 큰 차이가 있습니다.
쿠웨이트 해상에서 현장 타설 방식을 피해야 했던 이유는 무엇인가요?
여름철 기온이 50도에 육박하는 폭염과 강한 염분, 파도 등 열악한 환경 탓에 바다 위에서 콘크리트를 직접 타설하고 양생할 경우 균일한 내구성과 강도를 확보하기 어렵고, 패스트트랙으로 정해진 66개월의 공사 기간을 맞출 수 없었기 때문입니다.
다리 완공 후 실크시티의 현재 개발 상황은 어떠한가요?
교량은 2019년에 개통되어 이동 시간을 20분대로 단축했으나, 70만 명 수용 목표의 실크시티 전체 개발 계획은 2040년 완성을 목표로 진행 중입니다. 현재는 신도시 전면 개발 이전의 항만 및 발전소 인프라 구축 단계에 머물러 있습니다.
