- 도심 아파트 지하주차장은 인접 도로와 건물 붕괴 위험 때문에 땅을 비탈지게 깎거나 무턱대고 먼저 파낼 수 없습니다.
- 지상에서 좁고 깊은 구멍을 촘촘히 뚫어 철근 콘크리트 벽을 땅속에 먼저 심은 뒤, 안쪽 흙을 파내는 역발상 공법을 적용합니다.
- 완공 후에는 눈에 보이지 않는 기초 구조물인 만큼, 흙과 콘크리트 뒤에 감춰진 공학적 기본과 철근 시공 품질이 건물의 안전을 좌우합니다.

요즘 지어지는 신축 아파트 단지 지상에는 차가 한 대도 보이지 않습니다. 법적 기준인 세대당 주차 대수를 맞추고 지상 녹지를 확보하기 위해, 수천에서 수만 세대에 이르는 주차 공간을 단지 전체 지하 2~3층 깊이에 통째로 매립하기 때문입니다. 사실상 아파트 4~5층 높이의 건물을 땅속으로 거꾸로 파고 들어가는 지하 도시를 짓는 셈입니다.
그런데 빽빽한 도심 한복판에서 이 거대한 지하 공간을 어떻게 흙 한 줌 무너뜨리지 않고 파내는 걸까요? 결론부터 말하자면 땅을 파고 나서 벽을 세운 것이 아니라, 땅속에 벽부터 심어놓고 그 안쪽을 파내는 역발상이 숨어 있습니다.
왜 도심 지하주차장 굴착은 딜레마에 빠지는가
들판이나 허허벌판이라면 흙이 무너지지 않도록 가장자리를 완만한 비탈 형태로 깎아 내려가며 파면 그만입니다. 하지만 도심 공사 현장은 담장 하나를 사이에 두고 바로 옆에 다른 아파트와 도로가 맞닿아 있어 비탈을 만들 여유 부지 자체가 전혀 없습니다.
게다가 땅속에는 지하수가 흐릅니다. 지하수가 흙 틈새로 스며들면 흙은 순식간에 진흙처럼 흘러내리고, 옆 건물 아래를 받치던 지반의 흙까지 함께 빠져나가면서 인접 건물이 기울거나 도로가 침하하는 대형 사고로 이어집니다.
그렇다면 튼튼한 콘크리트 벽을 먼저 세우고 그 안쪽만 파내면 되지 않냐고요? 벽을 세우려면 벽 높이만큼 땅을 먼저 파야 하고, 그 땅을 안전하게 파내기 위해 벽이 필요한 모순이 발생합니다. 파려면 벽이 필요하고 벽을 만들려면 파야 하는 뫼비우스의 띠 같은 진퇴양난에 빠지는 것입니다.
땅속에 벽부터 심는 흙막이의 명쾌한 원리
이 딜레마를 해결하기 위해 엔지니어들은 발상을 뒤집었습니다. 지상에서 땅을 넓게 파내는 대신, 드릴 기계로 지반에 좁고 깊은 구멍을 촘촘하게 연속으로 뚫습니다.
지하 공간을 확보하기 위해 미리 땅속에 수직으로 구멍을 뚫어 흙막이 벽체를 세우는 과정입니다.

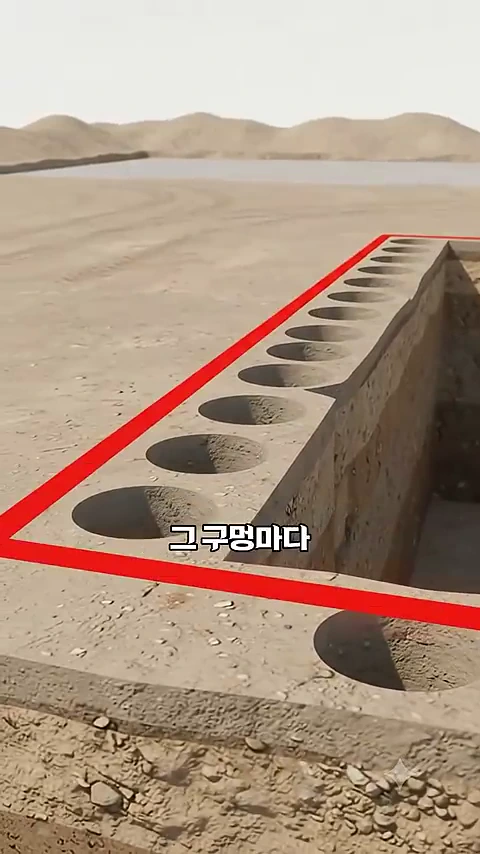

그리고 그 구멍마다 철근망을 넣고 콘크리트를 타설합니다. 그러면 땅속 깊은 곳에 단단한 콘크리트 말뚝 기둥들이 울타리처럼 줄지어 박히며 거대한 지하 차수벽(흙막이 벽)을 형성합니다. 지상 위에서 흙을 파내지 않은 채 지하 깊은 곳에 벽부터 먼저 심는 것입니다.

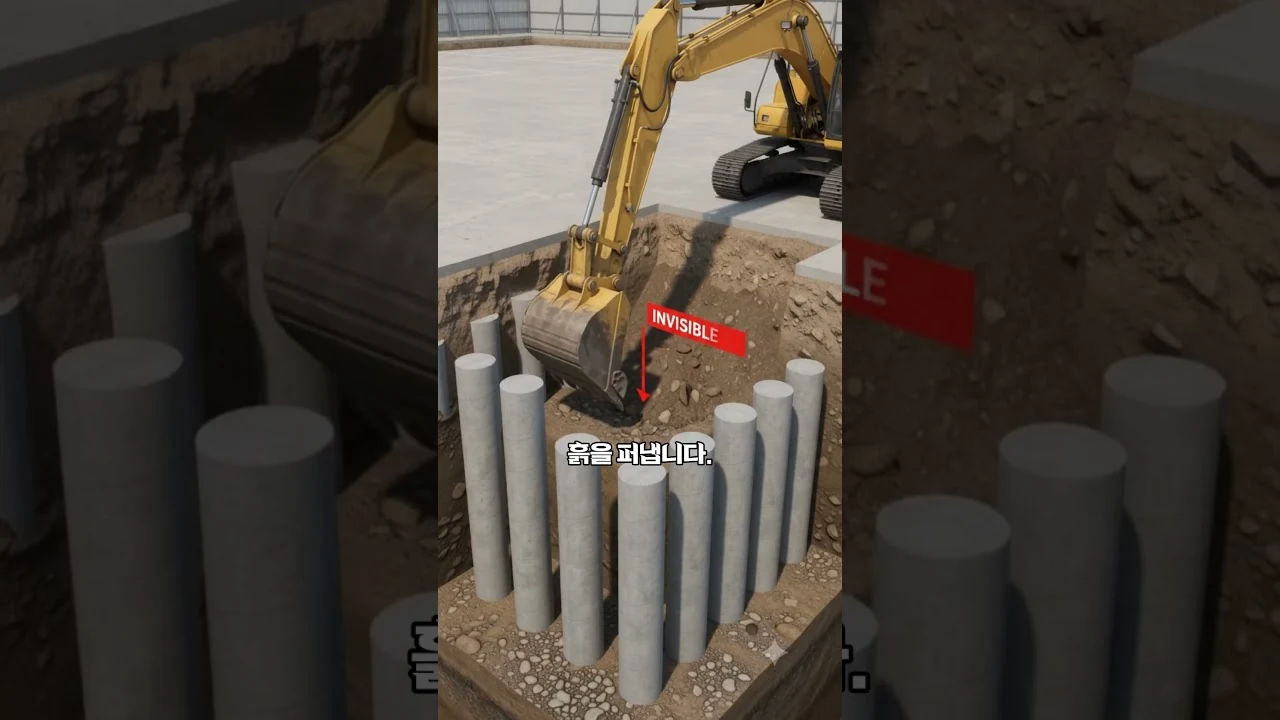

보이지 않는 벽이 땅속에 견고하게 완성된 후에야 비로소 중장비가 투입되어 벽 안쪽의 흙을 퍼내기 시작합니다. 이때 미리 심어둔 콘크리트 벽이 바깥쪽의 엄청난 토압과 지하수 유입을 막아주므로, 주변 건물이나 도로의 침하 없이 안전하게 깊은 지하 공간을 확보할 수 있습니다.
파내려갈수록 거세지는 토압을 버텨내는 방법
흙을 깊게 파고 들어갈수록 벽 바깥의 흙과 물이 벽을 안쪽으로 밀어내는 압력은 기하급수적으로 커집니다. 벽 자체의 강도만으로는 버티기 힘들어지는 순간이 옵니다.

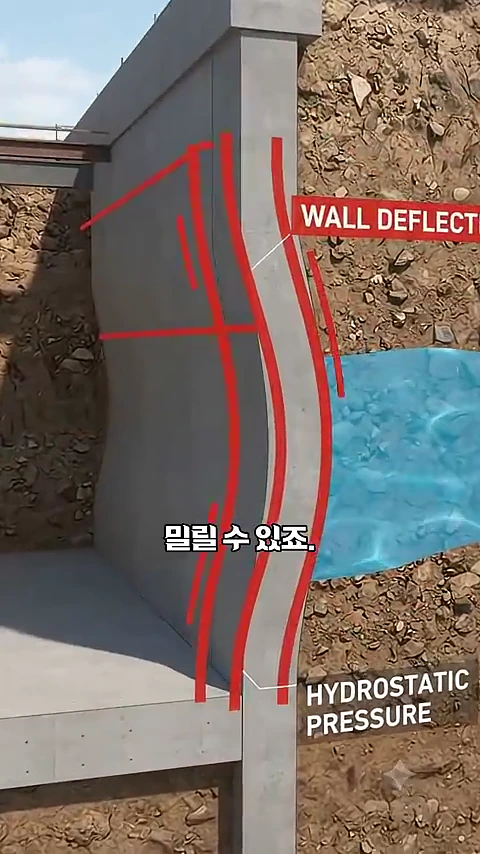

지하 깊은 곳으로 갈수록 흙과 지하수가 밀어내는 압력이 강해져, 단단히 고정하지 않으면 벽체가 휘어질 위험이 있습니다.
현장에서는 이 압력을 견디기 위해 크게 두 가지 방식을 결합합니다. 맞은편 벽 사이에 굵은 H형강 쇠기둥(버팀보)을 가로질러 서로 맞받쳐 지탱하거나, 벽체 뒤쪽 지반으로 굵은 강선(어스앵커)을 대각선으로 깊게 박아 단단한 암반층에 고정한 뒤 팽팽하게 당겨 벽을 붙잡아 맵니다.
공기가 촉박하거나 도심 밀집도가 극도로 높은 현장에서는 탑다운(Top-Down) 공법이라는 기술까지 동원됩니다. 1층 바닥판 콘크리트를 뚜껑처럼 먼저 덮어 흙막이 벽을 지탱하게 만든 뒤, 뚜껑 아래로는 두더지처럼 지하로 파 내려가고 뚜껑 위로는 아파트 지상 골조를 동시에 올려 공사 기간을 획기적으로 줄입니다.
보이지 않는 기본이 건물의 안전을 결정한다
이 정밀하고 복잡한 공정들의 공통점은 공사가 끝나고 나면 마감재와 콘크리트 뒤로 감쪽같이 사라져 일상에서는 결코 볼 수 없다는 점입니다.
건물 안전의 핵심인 엘리베이터 코어는 시공이 끝나면 보이지 않는 곳으로 사라져, 더욱 철저한 검증이 필요합니다.
하지만 눈에 보이지 않는다고 해서 중요성이 사라지는 것은 아닙니다. 2023년 발생한 인천 검단 아파트 지하주차장 붕괴 사고의 결정적 원인 역시 구조 계산상 반드시 들어가야 했던 전단보강근(철근)의 누락이었습니다. 화려한 지상 조경이나 인테리어보다, 흙과 콘크리트 뒤에 숨겨진 구조적 기본기가 수만 톤의 하중을 지탱하는 본질입니다.
오늘 무심코 진입한 지하 3층 주차장은 한때 아파트 수 층 높이의 거대한 흙더미였고, 그보다 먼저 단단한 콘크리트 벽을 땅속에 심어 흙과 지하수를 버텨낸 공학적 역발상의 결과물입니다.
FAQ
도심 공사에서 땅을 비탈지게 파내려갈 수 없는 이유는 무엇인가요?
비탈면을 형성하려면 굴착 면적보다 훨씬 넓은 대지가 필요한데, 도심은 인접 건물 및 도로와 맞닿아 있어 공간이 부족합니다. 또한 지하수가 유출될 경우 인접 지반의 흙이 유실되어 주변 건물이 기울거나 도로가 침하할 위험이 큽니다.
흙을 파기 전에 벽을 먼저 만든다는 것이 구체적으로 어떤 의미인가요?
지상에서 지반에 좁고 깊은 구멍을 연속으로 뚫고 철근과 콘크리트를 채워 넣어, 땅속에 말뚝 형태의 연속 벽체를 먼저 형성합니다. 그 후 벽체 안쪽의 흙만 안전하게 굴착하는 방식입니다.
탑다운 공법은 일반 굴착 방식과 어떻게 다른가요?
지하 바닥부터 위로 올라오는 일반적인 방식과 달리, 1층 바닥 슬래브를 먼저 시공해 흙막이 벽체를 지지한 후 지하 굴착과 지상 골조 공사를 위아래로 동시에 진행하는 고난도 공법입니다.
