미국 원전 지어주다 한국 호구된다?

spark_icon9분 지식
  • 한국이 참여하는 미국 원전 8기 프로젝트는 익숙한 재래식 APR1400이 아니라 웨스팅하우스의 AP1000 모듈형 원전이 중심입니다.
  • 미국은 30년간 무너진 자국 공급망과 '초도호기의 저주'에 따른 막대한 리스크를 한국의 시공 역량으로 돌파하려 하고 있습니다.
  • 사업 성공을 위해서는 세액공제 확약, 부품 품질보증 책임, 200억 달러 초과 비용 분담 규정을 실무 협상에서 명문화해야 합니다.

한국이 미국에 원전 8기를 짓는 프로젝트가 가시화되고 있습니다. 총 대미 투자기금 2,000억 달러 가운데 약 60%인 1,200억 달러가 이 원전 프로젝트에 배정될 정도로 막대한 규모입니다. 많은 분이 '한국이 원전 강국이니 미국에 가서도 척척 지어 큰돈을 벌겠구나'라고 생각하기 쉽습니다. 하지만 실상을 뜯어보면 상황은 전혀 다릅니다. 이번 사업은 한국이 익숙하게 지어왔던 한국형 원전이 아니라, 미국 웨스팅하우스가 개발하고 자국에서도 시공 실패를 겪었던 AP1000 모델을 중심으로 진행되기 때문입니다.

무엇이 달라졌나: 한국형 APR1400이 아닌 미제 AP1000을 짓는다

이번 프로젝트에서 한국이 짓기로 합의한 원전 8기 중 한국형 원전(APR1400)은 단 2기에 불과하고, 나머지 6기는 웨스팅하우스의 AP1000입니다.

연도별 신규 원전 가동 용량과 원자로 수를 보여주는 막대그래프가 화면에 표시되고, 한 남성이 마이크 앞에서 대담을 나누는 모습이 우측 작은 창에 보입니다.

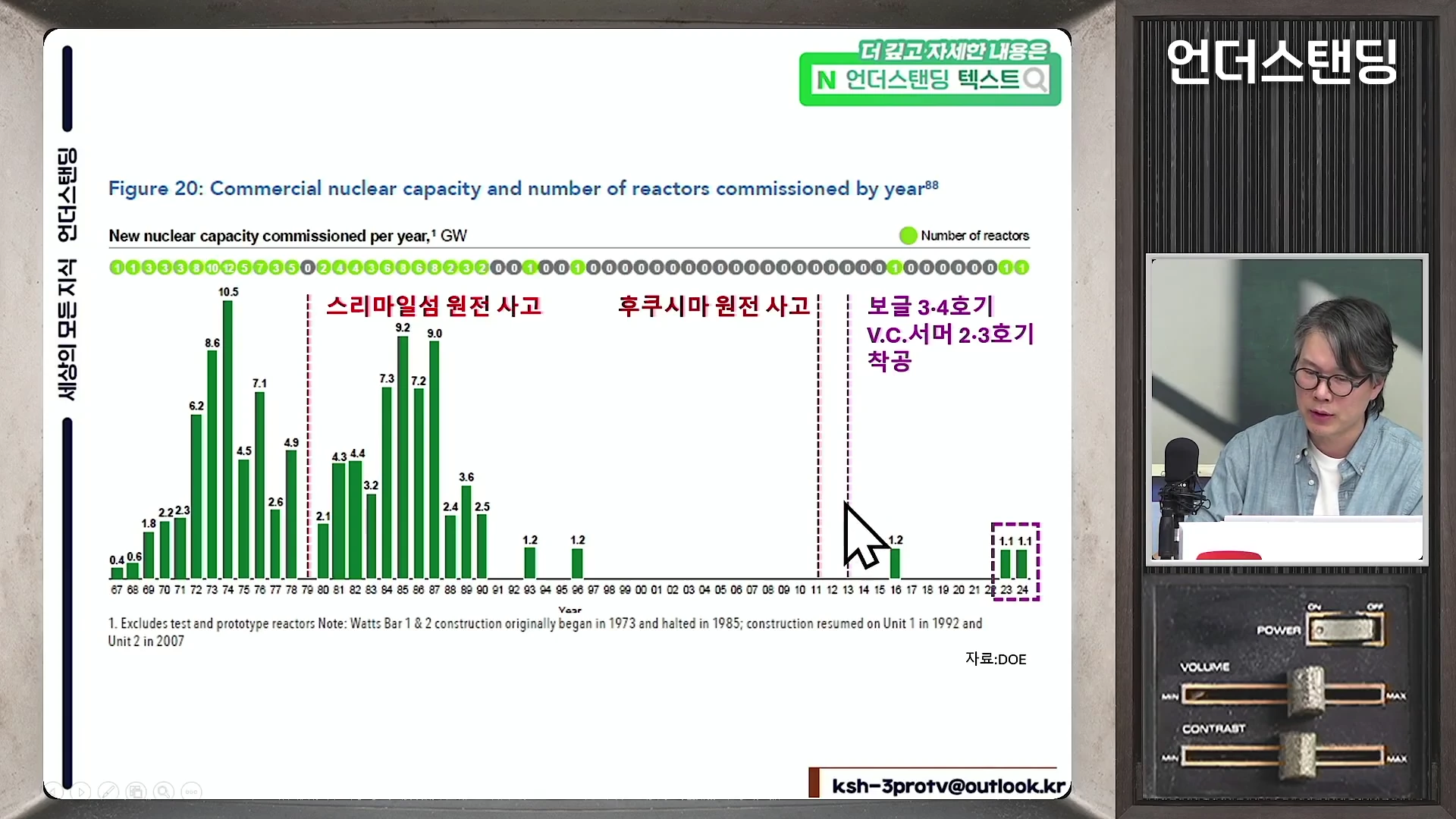

미국에서 원전 건설이 사실상 중단되었다가 2013년 이후 AP1000 모델을 중심으로 다시 시작된 흐름을 보여줍니다.

이 차이가 왜 결정적일까요? 단순히 도면의 세부 배치가 다른 수준이 아닙니다. 비유하자면 축구 선수가 포지션을 바꾸는 정도가 아니라, 축구를 하던 선수가 갑자기 미식축구 경기장에 불려 나간 것과 같습니다.

한국이 세계 최고 수준의 경쟁력을 자랑하는 방식은 두꺼운 콘크리트 외벽으로 방사능을 차폐하는 재래식 현장 타설 공법입니다. 반면 AP1000은 공장에서 수백 개의 대형 모듈을 사전 제작해 현장에서는 크레인으로 조립만 하는 모듈형 건설 방식입니다. 이론적으로는 공사 기간을 36개월 안팎으로 대폭 단축할 수 있는 획기적인 설계지만, 현장에서 콘크리트를 치며 오차를 잡아내던 한국 기업들 역시 모듈형 원전을 처음부터 끝까지 지어본 경험은 전무합니다.

왜 문제인가: 보글 3·4호기가 겪은 '초도호기의 저주'

모듈형 공법이 왜 그토록 위험할까요? 미국이 2013년 야심 차게 착공했던 보글(Vogtle) 3·4호기 사례를 보면 명확해집니다.

항공에서 내려다본 원자력 발전소 건설 현장으로 거대한 원통형 격납 건물 내부와 복잡한 장비들이 보이고, 오른편에는 안경을 쓴 남성이 마이크 앞에서 대화하는 영상 속 화면

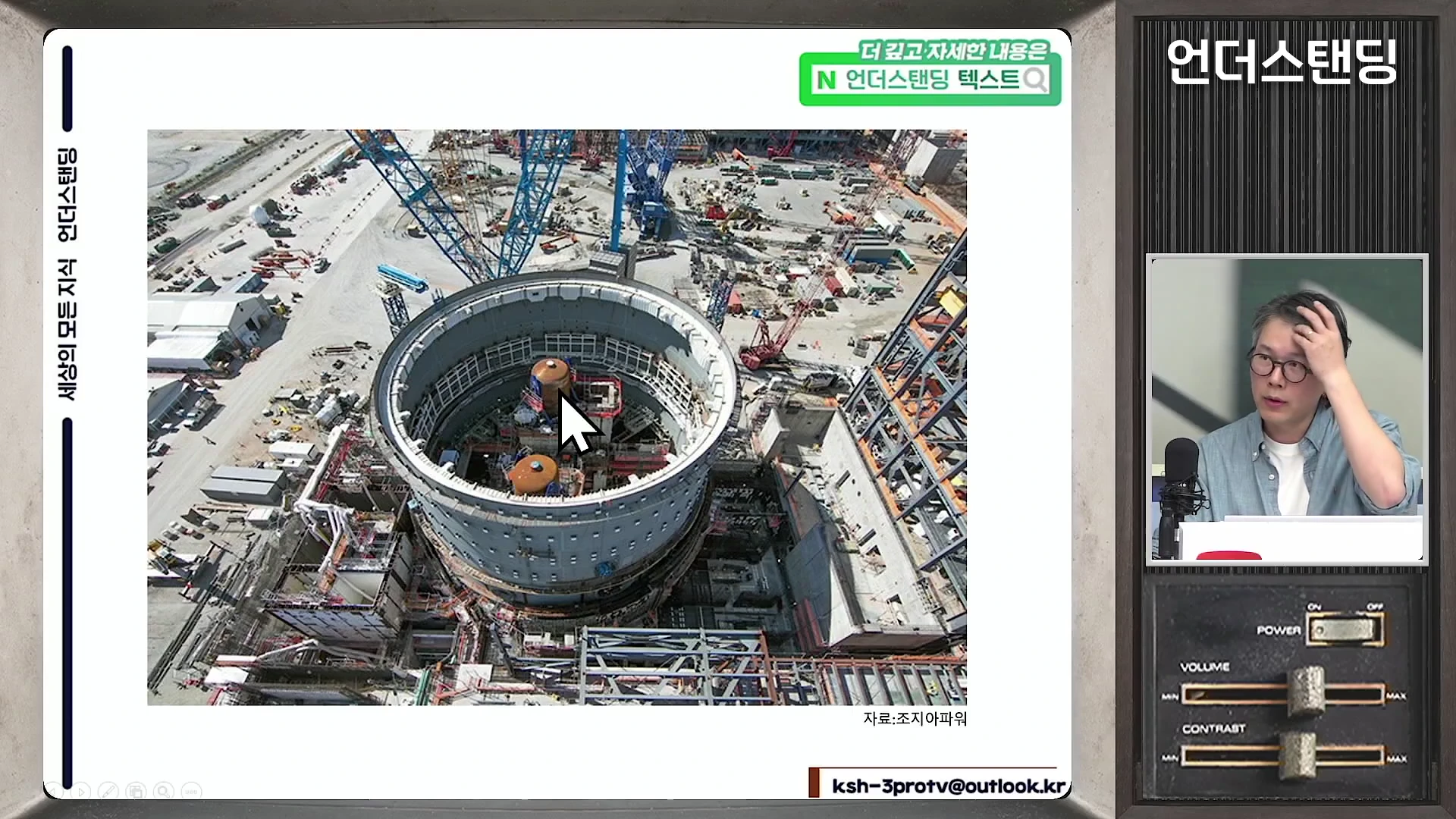

원자력 발전소 건설 초기에는 복잡한 설비를 정교하게 배치해야 해 예상보다 많은 시행착오와 비용이 발생합니다.

초기 계획 당시 웨스팅하우스는 3.5년이면 완공할 수 있고 두 기 건설에 약 140억 달러가 든다고 전망했습니다. 하지만 실제 상업 운전까지는 11년이 걸렸고, 최종 사업비는 약 350억 달러(한화 약 50조 원)까지 폭등했습니다. 이 과정에서 웨스팅하우스는 감당할 수 없는 손실을 이기지 못하고 파산 보호 신청을 하기도 했습니다.

이러한 참사의 핵심 원인은 바로 '초도호기(First-of-a-Kind)의 저주'입니다. 개념은 완벽해 보이지만, 실제로 처음 만들어보는 초대형 구조물은 부품 간 단차(공차)가 발생하기 쉽습니다. 수 미터짜리 모듈의 볼트 구멍 하나만 어긋나도 고가의 모듈 전체를 폐기하거나 재제작해야 합니다. 게다가 미국은 최종 설계도가 미완성인 상태에서도 착공을 허가하는 규제 방식을 취하고 있어, 보글 원전 건설 중 공식 인허가 설계 변경만 180여 차례, 현장 변경 통지서는 수천 건에 달했습니다.

화면 좌측에는 원전 건설 호기수에 따른 비용 변화를 나타낸 차트가 있고, 우측에는 안경을 쓴 남성이 마이크 앞에서 설명하는 모습이 담긴 뉴스 인터뷰 화면.

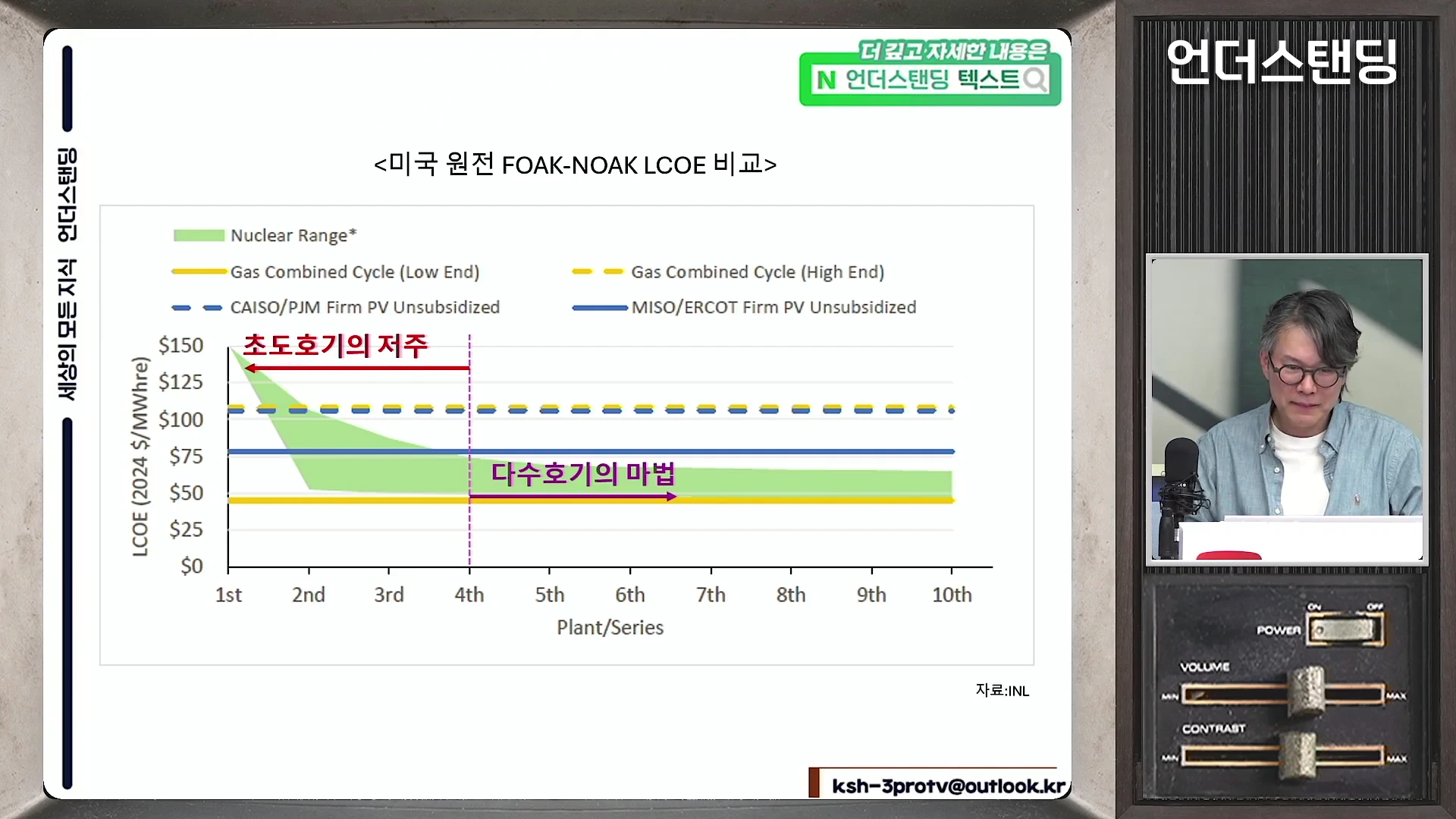

첫 번째 호기를 지을 때 겪는 비용 부담인 '초도호기의 저주'가 지나야 비로소 경제성이 확보되는 원전 건설의 구조적 특성을 보여줍니다.

그래프에서 볼 수 있듯, 원전 발전단가(LCOE)는 초도호기 구간에서 가스나 태양광에 비해 2~3배 이상 비쌉니다. 최소 4~6기 이상을 연속해서 지어보며 노하우가 쌓여야만 단가가 평탄화되는 '다수호기의 마법' 구간에 진입할 수 있습니다. 미국은 바로 이 가혹한 초도호기 구간에 멈춰 서 있는 상태입니다.

미국은 왜 한국에 손을 벌리는가: 끊어진 공급망과 '몸빵'의 필요성

미국은 쓰리마일 섬 원전 사고 이후 1979년도 기점 신규 원전 발주가 30년 가까이 사실상 중단되었습니다. 그 결과 원전에 들어갈 정밀 기계와 모듈을 제작할 수 있는 자국 내 공급망이 완전히 붕괴했습니다. 보글 원전을 지을 당시에도 납품 업체를 구하지 못해 석유화학 플랜트 기기를 만들던 공장에 모듈 발주를 주는 촌극이 벌어졌습니다.

국가별 대형원전 건설 비용과 발전단가(LCOE)를 비교한 표가 담긴 화면과 이를 설명하는 발표자가 배치된 뉴스 영상 화면.

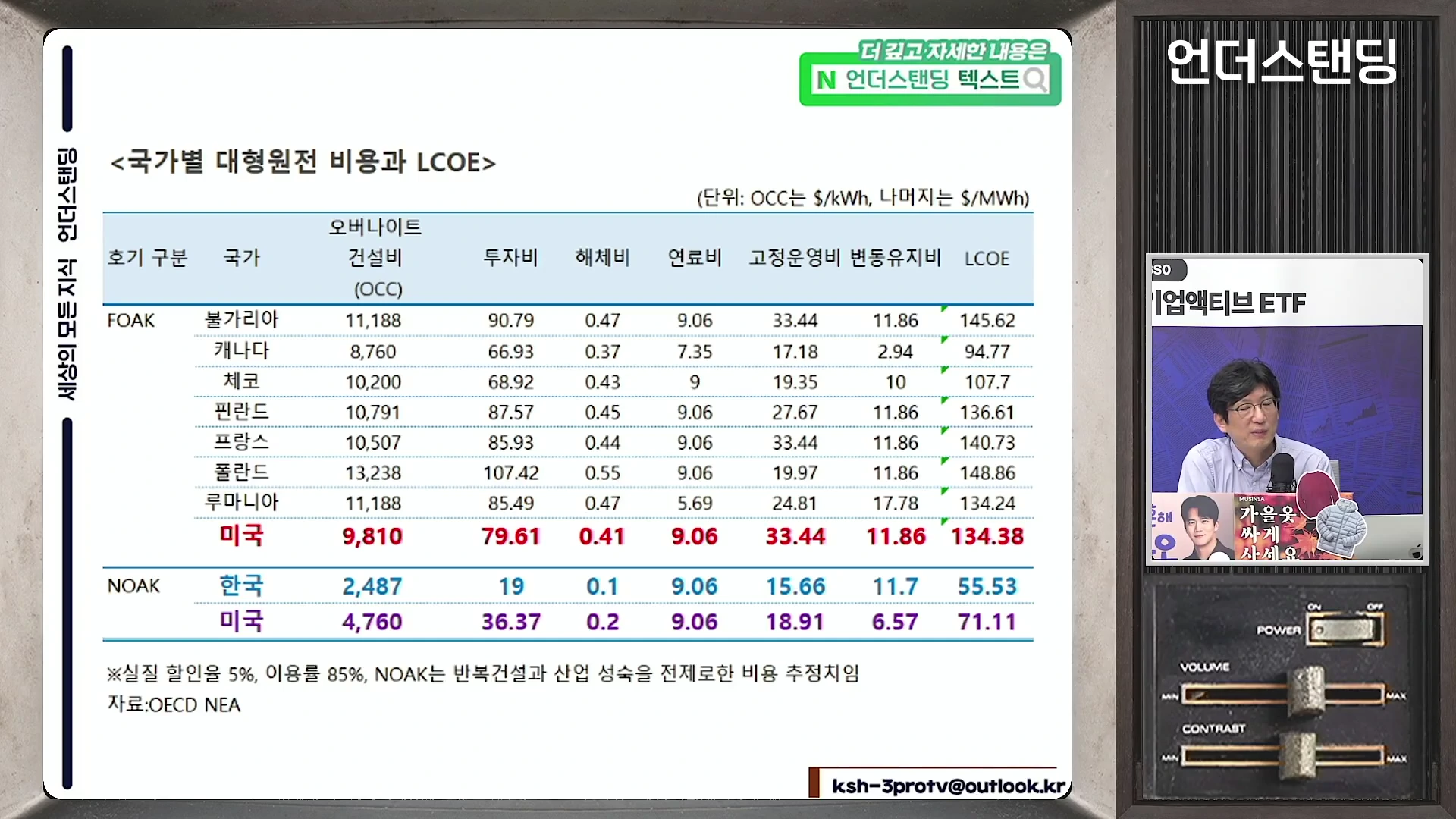

반복 건설이 정착된 한국과 달리, 미국을 포함한 다른 국가들의 원전 건설 비용이 압도적으로 높게 나타납니다.

데이터를 비교해 보면, 한국의 원전 건설 단가는 1kW당 2,487달러 수준으로 미국의 초도호기 단가(9,810달러)는 물론, 미국의 목표 다수호기 단가(4,760달러)보다도 압도적으로 저렴합니다. 미국은 2050년까지 원전 용량을 300~400GW로 확대하겠다는 청사진을 세웠지만, 민간 전력사들은 막대한 초기 손실 위험 때문에 누구도 초도호기 구간을 떠안으려 하지 않습니다.

결국 미국의 의도는 명확합니다. 세계 최고 수준의 공기 관리 역량을 가진 한국의 자본과 건설 인력을 투입해 초기 손실 구간을 버텨내고, 6~8기에 달하는 대규모 물량을 발주함으로써 미국 내 원전 부품 생태계와 웨스팅하우스의 EPC 역량을 복원하겠다는 계산입니다.

기회와 위험: 한국이 실무 협상에서 반드시 쥐어야 할 3가지 안전장치

물론 이 사업이 한국에 재앙이기만 한 것은 아닙니다. 만약 한국이 모듈형 원전 시공 경험을 성공적으로 축적한다면, 향후 전 세계 대형 원전 및 SMR 시장에서 독보적인 시공 경쟁력을 확보할 수 있습니다. 웨스팅하우스와의 공고한 파트너십을 통해 서방 원전 시장을 양분하는 장기적 수혜도 기대해 볼 수 있습니다.

원자력 발전 비용 변화를 나타내는 막대그래프 슬라이드와 이를 설명하는 안경 쓴 남성 출연자의 모습이 담긴 화면

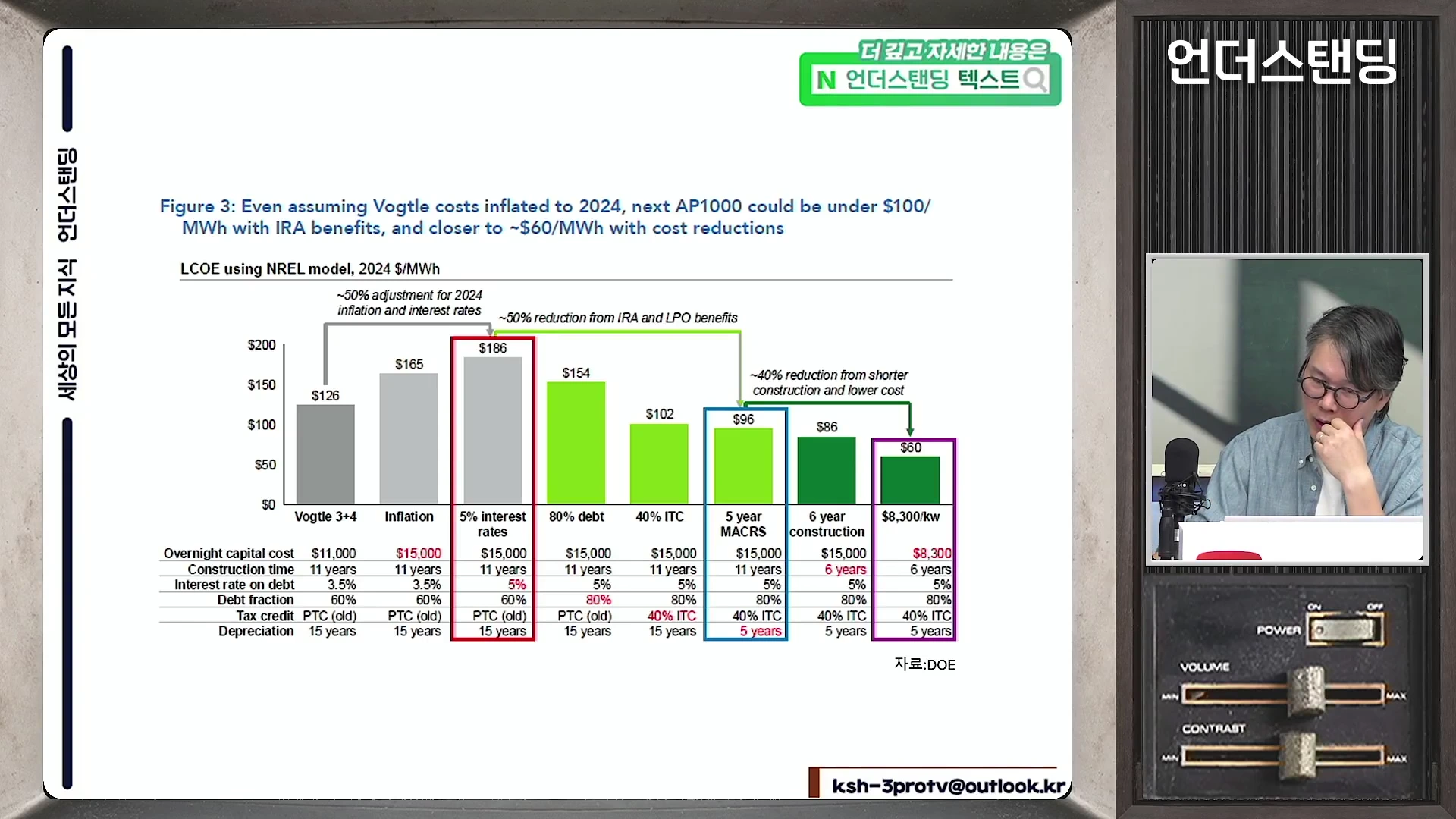

IRA 세액 공제와 공기 단축이 원전 발전단가를 낮추는 데 얼마나 결정적인 역할을 할 수 있는지 보여줍니다.

보글 원전의 경우 LCOE가 186달러까지 치솟았지만, 미국 인플레이션 감축법(IRA)에 따른 최대 40~50%의 세액공제를 적용받고 공기를 11년에서 6년 수준으로 단축할 수 있다면 발전 단가는 태양광보다 저렴한 60달러 선까지 떨어집니다. 상업적 성공 가능성이 전혀 없는 도박은 아니라는 뜻입니다.

하지만 이는 모든 조건이 이상적으로 맞아떨어졌을 때의 이야기입니다. 사업비 1,200억 달러 중 초기 건설비 1,000억 달러 외에 예비비로 책정된 200억 달러를 초과하는 공사비가 발생할 경우, 그 손실을 누가 떠안을 것인가가 핵심 쟁점입니다. 따라서 정부와 실무 협상단은 다음 세 가지 조건을 문서화된 확약으로 못 박아야 합니다.

  1. 세액공제 확약 보장: 정권 교체나 정책 변경에 관계없이 약속된 세액공제 혜택이 100% 지급되도록 법적 구속력을 확보해야 합니다.
  2. 미국 공급망 품질보증 책임 명시: 웨스팅하우스가 지정한 현지 부품업체의 불량이나 모듈 공차 오차로 공기가 지연될 경우, 그 책임과 비용을 한국 시공사에 전가하지 못하도록 계약을 분리해야 합니다.
  3. 비용 초과 분담 캡(Cap) 설정: 예비비 200억 달러를 넘어서는 초과 비용에 대해서는 발주처 및 미국 정부 측과 공동 분담하거나 상한선을 설정하는 안전장치가 필수적입니다.

무엇을 지켜보아야 하는가

미국 원전 8기 프로젝트는 대미 투자금의 성패를 가를 중대 분기점입니다. 연말까지 오갈 선지급금 협상과 웨스팅하우스 지분 확보 여부, 그리고 품질 책임 소재에 대한 세부 계약 조항이 어떻게 체결되는지가 관전 포인트입니다. 기술적 호기심과 외교적 성과에 취해 리스크 관리를 소홀히 한다면, 한국 원전 산업이 남의 집 공급망만 복원해 주고 천문학적인 비용 청구서를 떠안는 '호구'가 될 수 있음을 경계해야 합니다.


FAQ

한국형 원전 APR1400과 미국 AP1000의 가장 큰 기술적 차이는 무엇인가요?

APR1400은 두꺼운 콘크리트 외벽을 현장에서 직접 타설해 방사능을 차폐하는 재래식 공법인 반면, AP1000은 공장에서 사전 제작된 수백 개의 대형 구조물과 기기 모듈을 현장으로 운송해 조립하는 모듈형 방식을 채택하고 있습니다.

미국 보글 3·4호기 원전은 왜 공사 기간이 11년이나 걸렸나요?

30년간 단절된 미국 내 부품 공급망으로 인해 모듈 제작 품질이 떨어져 현장 조립 시 단차(공차)가 발생했고, 최종 설계도가 완비되지 않은 상태에서 착공해 180회 이상의 설계 변경 인허가를 거쳤기 때문입니다.

한국이 이번 사업에 참여해서 얻을 수 있는 잠재적 실익은 무엇인가요?

글로벌 원전 시장의 차세대 표준으로 꼽히는 대형 모듈형 원전 시공 실적을 확보할 수 있으며, 웨스팅하우스와의 글로벌 협력을 통해 향후 서방 진영의 원전 수출 시장을 공동 장악할 수 있는 발판을 마련할 수 있습니다.
